Prenova hiše z gradbenim dovoljenjem

Kdaj potrebujem gradbeno dovoljenje za prenovo hiše – in kdo o tem odloča?

Se lotevate prenove hiše in se sprašujete, ali potrebujete gradbeno dovoljenje? Niste edini! To je eno najpogostejših vprašanj, ki si jih zastavijo lastniki nepremičnin pred prenovo. Pravi odgovor pa je odvisen od tega, kaj točno želite narediti.

PP-Prenova-Slika-1-Lozar

Najprej: Kaj pomeni sanacija, adaptacija ali rekonstrukcija?

Preden zavihate rokave, si je treba razjasniti vrsto posega:
  • Vzdrževalna dela: Če gre za običajna popravila v ali na objektu (npr. menjava strehe, fasade, oken, tlakovcev ipd.), gradbenega dovoljenja ne potrebujete. Ta dela ne spreminjajo konstrukcije in jih lahko izvedete brez zapletenih postopkov.
  • Manjša rekonstrukcija: Tu govorimo o posegih, ki ne ogrožajo varnosti objekta ali njegove nosilnosti, a že zahtevajo strokovni pregled. Potrebujete mnenje oz. soglasje pooblaščenega gradbenega ali arhitekturnega strokovnjaka, pogosto tudi soglasje občine.
  • Rekonstrukcija objekta: Če boste spreminjali konstrukcijske elemente, zmogljivost objekta ali izvajali večje tehnične izboljšave, gre že za rekonstrukcijo. V tem primeru potrebujete gradbeno dovoljenje, čeprav gabariti objekta ostanejo enaki.


Kdo odloča, ali je gradbeno dovoljenje potrebno?

Končno presojo, ali vaš poseg zahteva dovoljenje, običajno poda pooblaščeni projektant ali arhitekt, ki pripravi strokovno oceno. Na podlagi te se občina ali upravna enota izreče, ali je gradbeno dovoljenje potrebno.

Ali potrebujete gradbeno dovoljenje za prestavitev terase, postavitev vrtne lope, garaže ali nadstreška za avto?

Pri načrtovanju manjših objektov, kot so terase, vrtne lope, garaže ali nadstreški, je pomembno ugotoviti, ali zanje potrebujete gradbeno dovoljenje. Odgovor je odvisen predvsem od velikosti, funkcionalnosti in povezave z osnovnim objektom.

Pomožni objekti

Vrtne lope, garaže, nadstreški za avtomobile in podobne strukture se štejejo kot pomožni objekti k stanovanjskemu objektu. To so objekti, ki so konstrukcijsko in funkcionalno ločeni od osnovne stavbe.

Mednje spadajo tudi stavbe za funkcionalno dopolnitev, ki so lahko povezane z osnovnim objektom – na primer letne kuhinje, ute, nadstrešnice in vratarnice.

Enostavni in nezahtevni objekti

Zakonodaja razlikuje med:

  • Enostavnimi objekti: manjšega obsega, brez vpliva na prostor in okolico.
    Gradbeno dovoljenje ni potrebno. Potrebno je pridobiti soglasje občine.

  • Nezahtevnimi objekti: večji pomožni objekti, ki ne zahtevajo gradbenega načrta večjega obsega, a vseeno vplivajo na prostor. Potrebno je gradbeno dovoljenje za nezahtevni objekt.

Hisa-Ptuj-Prej-Potem

Ali je postopek pridobivanja gradbenega dovoljenja za rekonstrukcijo enak kot za novogradnjo?

Za vse posege v obstoječi objekt, ki ne spadajo pod vzdrževalna dela ali manjšo rekonstrukcijo, je treba pridobiti gradbeno dovoljenje. V teh primerih se zahteva enaka projektna dokumentacija kot pri novogradnji.

Zahtevana dokumentacija

Za pridobitev gradbenega dovoljenja je treba pripraviti:

  • Projekt za pridobitev gradbenega dovoljenja (DGD)

  • Projekt za pridobitev mnenj (DPP), če so potrebna soglasja mnenjedajalcev

Dokumentacija mora vključevati vse zakonsko zahtevane sestavine, enako kot pri novogradnji. Preberite Načrt in gradbeno dovoljenje in izvedeli boste kako se lotiti in kakšna je ustrezna dokumentacija.

Posebnosti pri rekonstrukciji

V primeru rekonstrukcije je treba v projektni dokumentaciji dodatno vključiti:

  • Tehnično poročilo o obstoječem stanju objekta

  • Opis načrtovanih konstrukcijskih ukrepov

  • Utemeljitev morebitnih sprememb gabaritov objekta

  • Fotodokumentacijo obstoječega stanja objekta

Mnenjedajalci in soglasja

Čeprav so bila soglasja za komunalno infrastrukturo (npr. elektro, vodovod, kanalizacija) že pridobljena ob izdaji gradbenega dovoljenja za obstoječo hišo, jih je treba ponovno pridobiti, če poseg vpliva na pogoje, ki jih določajo mnenjedajalci.

Postopek pridobivanja mnenj poteka na enak način kot pri novogradnji. Preberite poglavje Dokumentacija za pridobitev mnenj in gradbenega dovoljenja (DGD)



Ali je treba ob rekonstrukciji ponovno plačati komunalni prispevek?

Pri rekonstrukciji obstoječega objekta se komunalni prispevek ne plača znova v celoti, temveč se obračuna samo za povečanje komunalne opremljenosti, če do njega pride.

PP-Prenova-slavik-ptuj-3

Način obračuna

Komunalni prispevek se pri spremembah na obstoječem objektu (tudi pri rekonstrukciji) obračuna na podlagi razlike med obstoječim in predvidenim stanjem. Upošteva se:

  • neto tlorisna površina,

  • namembnost objekta,

  • vpliv na komunalno opremljenost (npr. večja poraba vode, večja obremenitev ceste ipd.).

Če je nova vrednost višja kot stara, se razlika obračuna kot dodatni komunalni prispevek.

Če do povečanja zmogljivosti ali površine ne pride, se prispevek ne plača ponovno, temveč se izda odločba, da je prispevek že poravnan.

V primeru, da se pri rekonstrukciji  zmanjša površina ali zmogljivost se komunalni prispevek ne vrača. Občina sicer izvede izračun, a če je razlika negativna, ostaja predhodno plačani prispevek nespremenjen.

Komunalni prispevek plačate takoj po izdaji gradbenega dovoljenja.  Občina izda odločbo o višini prispevka po izdaji gradbenega dovoljenja in plačilo je pogoj za začetek gradnje. Možno je tudi plačilo v več obrokih, če tako določa občinski odlok.

Izračun razlike med obstoječim in novim stanjem pripravi pristojni občinski organ, na podlagi podatkov iz projektne dokumentacije (DGD) in evidence že obstoječega objekta.

AJM PP Prenova Tabela 3

Kako se izračuna doplačilo komunalnega prispevka pri rekonstrukciji?

V primeru rekonstrukcije, dozidave ali spremembe namembnosti obstoječega objekta se komunalni prispevek obračuna samo za razliko med novim in starim stanjem. To pomeni, da se investitorju ne zaračuna celoten prispevek, temveč le morebitno doplačilo.

Formula za izračun:

KPi = KP (novo stanje objekta) – KP (staro stanje objekta)

Kjer je:

  • KPi – komunalni prispevek za doplačilo (če je razlika pozitivna),

  • KP (novo) – komunalni prispevek, izračunan glede na načrtovane spremembe,

  • KP (staro) – komunalni prispevek, izračunan na podlagi obstoječega stanja.

Komunalni prispevek izračuna pristojni organ občine na podlagi dokumentacije, predložene ob vlogi za izdajo gradbenega dovoljenja.

pp-prenova-golden hill zero sash

Ali pridobitev gradbenega dovoljenja za rekonstrukcijo traja manj časa kot za novogradnjo?

Postopek pridobivanja gradbenega dovoljenja za rekonstrukcijo objekta časovno poteka enako kot pri novogradnji. Zakonsko določeni roki, potrebna projektna dokumentacija in mnenja soglasodajalcev so enaki, ne glede na to, ali gre za nov objekt ali rekonstrukcijo obstoječega.

Ključni pogoji:

  • Objekt, v katerega se posega, mora biti legalno zgrajen in mora imeti veljavno gradbeno dovoljenje.
  • Dokumentacija za rekonstrukcijo mora poleg standardnih sestavin vsebovati tudi opise obstoječega stanja, konstrukcijske ukrepe, fotodokumentacijo in morebitne utemeljitve sprememb.

AJM PP Prenova Tabela 4



Aktivnosti pred začetkom prenove z gradbenim dovoljenjem

Ali je projekt za izvedbo (PZI) pri rekonstrukciji enak kot pri novogradnji?

Projekt za izvedbo (PZI) predstavlja naslednjo fazo po projektu za pridobitev gradbenega dovoljenja (DGD). Gre za podrobnejšo tehnično dokumentacijo, ki vključuje natančne načrte, tehnične rešitve in detajle potrebne za izvedbo gradnje ali rekonstrukcije.

PZI pri rekonstrukciji

Pri rekonstrukciji mora PZI vsebovati:

  • Podrobne arhitekturne načrte, ki jasno definirajo vse materiale, odprtine, funkcionalne prostore in ostale gradbene elemente.

  • Elaborate, ki pojasnjujejo izvedbene postopke in rešitve.

  • Ponovni izračun statike objekta, ki zagotavlja varnost konstrukcije po opravljenih posegih.

  • Po potrebi tudi posodobljene projekte strojnih in elektro inštalacij, če se ti spreminjajo zaradi rekonstrukcije.

PP-Prenova-slavik-ptuj

PZI pri novogradnji

Pri novogradnji PZI zajema celoten objekt od temeljev do strehe, vključno s podrobnostmi vseh gradbenih, strojnih in elektro inštalacij. Pri obsežni obnovi oziroma rekonstrukciji pa mora zajemati  prav tako vse detajle povezane z rekonstrukcijo. Eonstaven pregled najdete spodaj v tabeli.

PZI je torej ključna dokumentacija, ki omogoča začetek gradnje ali prenove in mora biti pripravljena kakovostno in skladno z vsemi predpisi.

AJM PP Prenova Tabela 5

Nadaljnji koraki po pridobitvi PZI: ali so enaki kot pri novogradnji?

Načrti, ki so del projektne dokumentacije za izvedbo (PZI), so podlaga za izdelavo popisa del in materialov. Ta popis je ključnega pomena za natančno pripravo ponudb izvajalcev.

Popis del in materialov

Popis mora biti sestavni del ponudbe projektanta, saj omogoča jasen pregled vseh potrebnih del in gradbenega materiala. Brez kakovostnega popisa je težko pripraviti realistične in primerljive ponudbe izvajalcev. Tukaj je primer, kako primerjati ponudbe ponudnikov stavbnega pohištva.

Izbira izvajalcev in nadzornika

Na podlagi podrobnih popisov se izbere izvajalce za posamezna strokovna področja ali pa za celoten projekt. Izbiro lahko izvede investitor sam ali pa jo prevzame projektni vodja oziroma vodja gradbišča.

Postopki po pridobitvi PZI pri rekonstrukciji so v celoti enaki kot pri novogradnji, le da se vse aktivnosti izvajajo na podlagi specifičnih načrtov za obnovo objekta.

Ali je treba začetek prenove hiše prijaviti na upravno enoto enako kot pri novogradnji?

PP-Prenova-slavik-ptuj-2

Tako kot pri novogradnji je potrebno tudi pri rekonstrukciji objekta vsaj 8 dni pred začetkom del prijaviti začetek gradnje na upravni enoti.

Kaj je obvezna priloga k vlogi za pričetek gradnje?

  • Projekt za izvedbo (PZI) na elektronskem mediju,

  • veljavno in pravnomočno gradbeno dovoljenje za legalen objekt,

  • podatki o pooblaščenem nadzorniku,

  • potrdilo občine o plačanem komunalnem prispevku.

Kdaj ni potreben zakoličilni zapisnik?

Pri rekonstrukciji, kjer se ne spreminjajo gabariti objekta, ni treba predložiti zakoličilnega zapisnika, kar je v nasprotju z novogradnjo.

Izjema – rekonstrukcija po naravnih nesrečah

Če gre za rekonstrukcijo, ki je nujna za odpravo ali zmanjšanje posledic naravnih in drugih nesreč, pri čemer se ohranjajo lega, gabariti, namembnost in zunanjost objekta, in se dela začnejo najkasneje v treh mesecih po nesreči, potem:

  • ni treba pridobiti gradbenega dovoljenja,
  • dovoljena je izvedba le na podlagi prijave začetka gradnje.

Začetek prenove hiše z gradbenim dovoljenjem

Ali lahko začnemo z deli, kot so pospravljanje hiše ali manjša gradbena dela, preden imamo pravnomočno gradbeno dovoljenje?

Dela, ki jih Uredba o razvrščanju objektov opredeljuje kot redna vzdrževalna dela, se lahko izvajajo brez pravnomočnega gradbenega dovoljenja in brez prijave pričetka gradnje.

Sem sodijo na primer:

  • Odstranitev obstoječega stavbnega pohištva (okna, vrata),

  • Odstranitev fasadnega opleska,

  • Manjša dela, kot je odkop temeljev za popravilo hidroizolacije.

PP-Prenova-Slika-2-2

V kateri fazi prenove izberemo stavbno pohištvo in senčila?

Stavbno pohištvo -  okna in vrata ter senčila - rolete, zunanje žaluzije komarniki in screeni se običajno izberejo v fazi načrtovanja oziroma projektiranja prenove, natančneje v fazi idejne zasnove oz. pripravi dokumentacije za pridobitev gradbenega dovoljenja.

Že v tej fazi je priporočljivo razmisliti o tipih in materialih stavbnega pohištva ,npr. PVC, aluminij, les ali kombinacij ter vrsti senčil (notranja/zunanja, rolete, screeni, žaluzije), saj to vpliva na energijsko učinkovitost, estetiko in investicijo. Tukaj je kratek vodič za zamenjavo oken.

CTA-spletno-orodje-tablet

Interaktivno orodje za pravo izbiro oken!

Hitro in enostavno določite katera okna so najprimernejša za vašo situacijo.

Kaj morate vedeti, če boste imeli večje okenske odprtine ali drsna vrata in prenavljali tlak?

Pri menjavi tlaka je ključnega pomena pravilna določitev debeline tlaka in nove nulte kote objekta.

Kaj je nulta kota?

Nulta kota je višinska referenca, ki predstavlja končni sloj tlaka v pritlični etaži (npr. keramika, parket, vinil). Ta kota je osnova za vse nadaljnje gradbene in zaključne posege.

Zakaj je nulta kota pomembna?

Iz nulte kote se določi meter ris — referenčna višinska točka, od katere se meri višinska pozicija vgradnje stavbnega pohištva, kot so okna in vrata, še posebej, če segajo do tal.

Posebnosti pri večjih odprtinah in panoramskih drsnih vratih:

  • Okvirji stavbnega pohištva, ki segajo do tal, so lahko popolnoma skriti v tlaku ali po celotnem obodu elementov.

  • Zato je nujno, da je že v fazi projektiranja določena nova nulta kota, ki upošteva debelino talne obloge in želje glede skritih okvirjev.

  • Proizvajalec stavbnega pohištva mora to nulto koto poznati in upoštevati, saj različni sistemi in modeli panoramskih sten in vrat omogočajo različne možnosti izvedbe skritih okvirjev.

Pomembno:

Pred izdelavo tlaka in vgradnjo stavbnega pohištva je zato priporočljivo uskladiti projektno rešitev z dobaviteljem in preveriti, kateri modeli stavbnega pohištva omogočajo želeno estetiko in tehnične zahteve.

PP-Prenova-Slika-4-Domzale

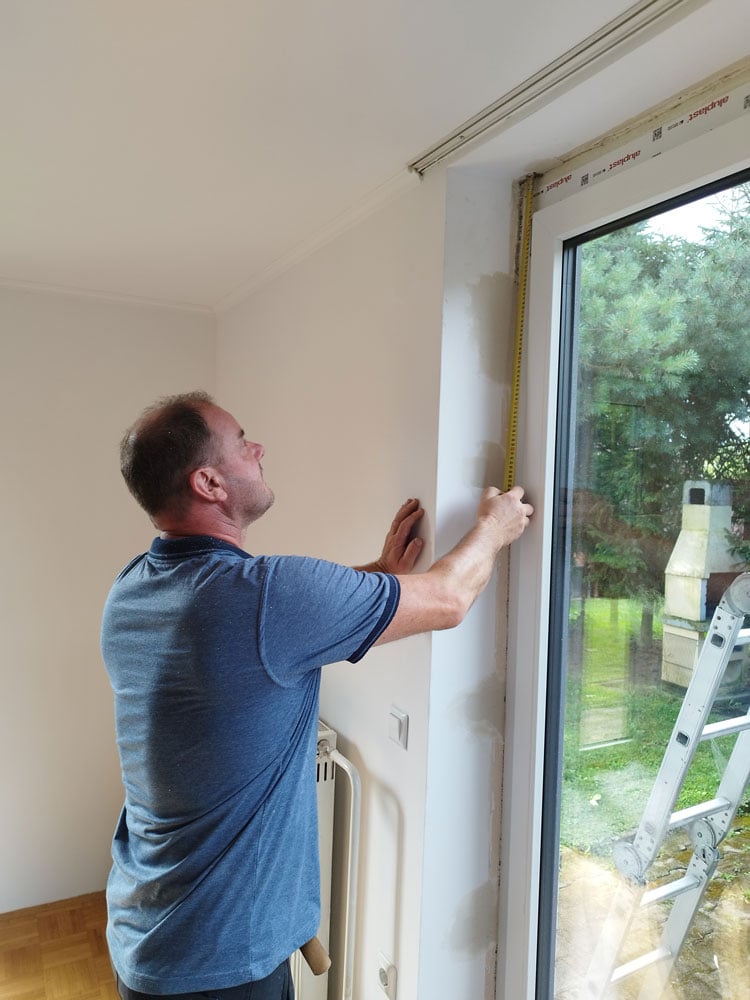

Kdaj je optimalen čas za merjenje okenskih odprtin pri prenovi hiše? Katera gradbena dela morajo biti opravljena prej?

Merilec naj izmeri vse okenske odprtine šele, ko so odprtine pripravljene na končno mero, določeno v projektni dokumentaciji.

Ključni pogoji za natančne meritve:

  • Meritve je priporočljivo opraviti pred nanosom ometov.

  • Odprtine morajo biti izmerjene pred izvedbo estrihov.

Posebnosti pri RAL montaži

Če je načrtovana RAL montaža stavbnega pohištva, morajo biti odprtine fino obdelane in zaglajene. To je nujno za:

  • pravilno pritrditev RAL trakov,

  • zagotovitev trojnega tesnjenja, ki izboljšuje toplotno in zvočno izolacijo ter preprečuje vdor vlage.

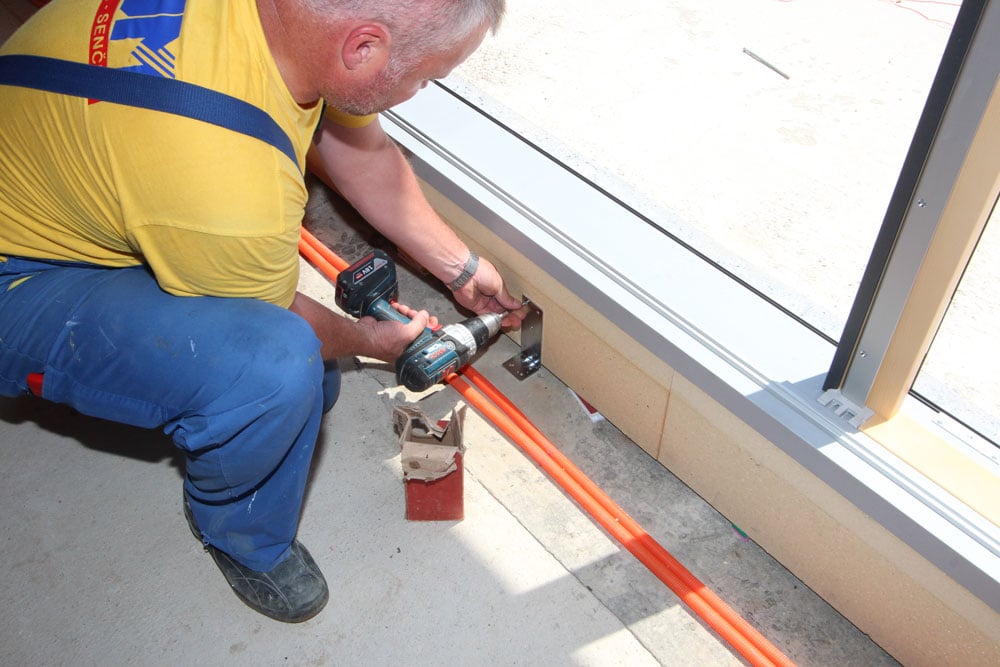

PP-Prenova-Slika-5-Montaza

Klikni za brezplačno svetovanje, izmere na objektu ali ponudbo.

Katera gradbena dela je bolje opraviti šele po vgradnji novih oken – in zakaj?

Nekatera zaključna gradbena dela je smiselno izvesti šele po vgradnji stavbnega pohištva, da zagotovimo kakovostne detajle, pravilno tesnjenje in trajnostno zaščito pred vlago.

Gradbena dela, ki naj sledijo vgradnji oken:

  1. Notranji ometi

    • Špalete (okvirji oken z notranje strani) se obdelajo natančno glede na dejanske mere vgrajenih oken.

    • Tako se prepreči nastanek razpok, toplotnih mostov in se zagotovi lep vizualni zaključek.

  2. Talni estrihi

    • Vgradnja okenskih in vratnih elementov do tal mora biti zaključena, da se estrihi pravilno napnejo do okvirja.

    • S tem se zagotovi neprekinjena toplotna in zvočna izolacija ter prepreči dvig vlage iz tal proti oknom.

  3. Zunanja hidroizolacija (zlasti pri drsnih panoramskih stenah ali vratih do tal)

    • Po vgradnji elementov se na stikih natančno izvede hidroizolacija.

    • To preprečuje vdor vode v objekt, kar je še posebej pomembno pri izpostavljenih legah in nizkih pragih.

Pravilno zaporedje del zagotavlja:

  • natančno izvedbo detajlov okrog stavbnega pohištva,

  • ustrezno mehansko in toplotno povezavo med okni in konstrukcijo,

  • dolgoročno zaščito objekta pred vlago in toplotnimi izgubami.

Kako morajo biti obdelane odprtine oken, da z novimi okni ne ustvarimo toplotnega mostu?

Toplotni mostovi nastanejo tam, kjer je toplotna izolacija prekinjena. Nepravilna obdelava odprtin pri vgradnji oken lahko resno zmanjša energijsko učinkovitost, ne glede na kakovost novih oken.

1. Standardna vgradnja ob zunanji rob konstrukcije

V praksi se okna najpogosteje vgrajujejo tako, da je zunanji rob okenskega okvirja poravnan z zunanjim robom zidu.

  • Prednost: omogoča, da fasadna toplotna izolacija delno prekrije okvir oken.

  • Slabost: toplotni most ostaja, čeprav zmanjšan.

  • Dodatna zaščita: špalete (notranji robovi odprtin) se obložijo z XPS izolacijo, debeline vsaj 2 cm.

Pozor: XPS ni primeren za spodnjo špaleto (parapet), ker je stisljiv. Če se uporablja pod težo okna, lahko pride do posedanja in poškodb. Tam mora biti nestisljiv material, ki prenaša obremenitev.

2. Optimalna vgradnja v izolacijski ovoj fasade

Za popolno odpravo toplotnega mostu se okna vgradijo v toplotni ovoj fasade – t.i. montaža v fasadni pas.

  • Okenski okvir ni več del nosilne konstrukcije, temveč je pomaknjen naprej, v plast toplotne izolacije.

  • Uporabijo se sistemski nosilni kotniki za montažo v izolacijo, ki zagotavljajo stabilnost in nosilnost.

  • Toplotna izolacija brez prekinitve obda celoten okvir oken – toplotni most je popolnoma odpravljen.

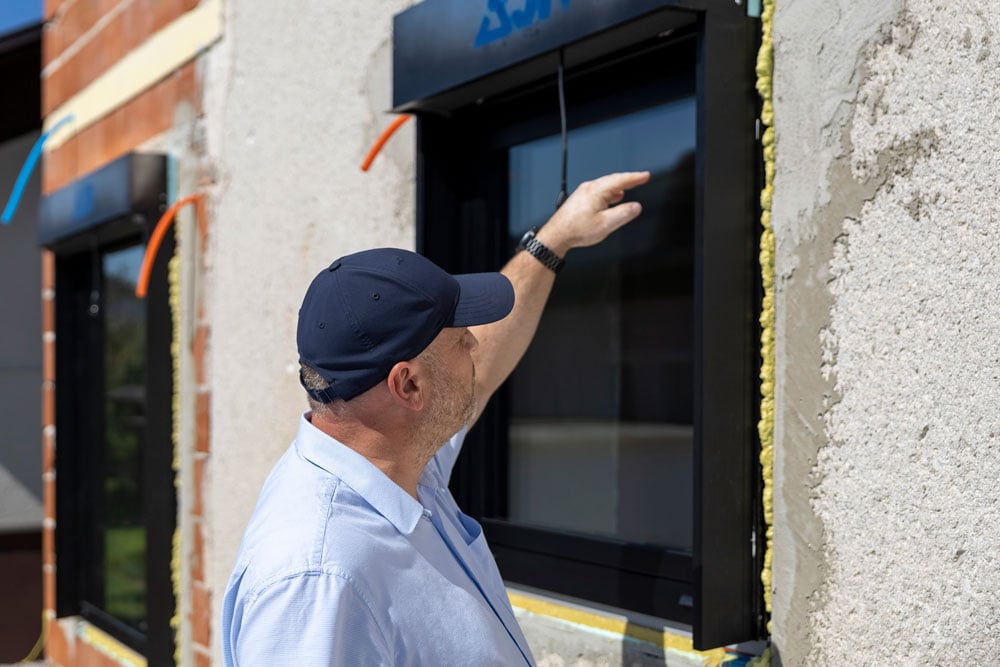

PP-Prenova-Slika-6-Domzale

Kdaj pride na vrsto vgradnja senčil pri prenovi?

Pri prenovah senčila pogosto predstavljajo izziv, saj vgradnja ni vedno izvedljiva tako, kot si želimo. Obstaja pa kar nekaj možnosti, kako rešiti zunanja senčila za prenovo doma.

Pri prenovi stavbe pride vgradnja senčil (rolet, žaluzij ipd.) na vrsto v odvisnosti od tipa senčil in vrste prenove, vendar praviloma:

Če gre za podometna (skrita) senčila – npr. rolete v omarici nad oknom:

Vgradnja poteka istočasno kot vgradnja oken ali takoj za tem, saj je treba vgraditi tudi omarico (škatlo) rolet v zid/špaleto, potreben je električni priključek (če so senčila  motorizirana) in pripravljena mora biti špaleta oz. nadokenski prostor.
To pomeni, da se morajo senčila (tip, dimenzije, način vgradnje) izbrati že pred začetkom del ali hkrati z okni!

Če gre za nadokenska senčila (senčilo nameščeno na okvir okna):

Vgradnja poteka istočasno kot montaža novih oken, saj je omarica del okenskega sestava.

Če gre za naknadno montažo (nadometna senčila):

Vgradnja poteka po zaključku grobih gradbenih del, ko so fasada, dokončani ometi in špalete, okna že vgrajena in napeljana elektrika (če gre za elektro upravljanje).


To je pogosta izbira pri adaptacijah, kjer ni možno posegati v obstoječo konstrukcijo.

PP-Prenova-Slika-7-Pekre

Prenova hiše z gradbenim dovoljenjem zaključena

Ali je po prenovi hiše potreben tehnični pregled in uporabno dovoljenje, tudi če ima hiša že hišno številko?

Prisotnost hišne številke ne pomeni, da po rekonstrukciji ni več nobenih zakonskih obveznosti. Odvisno je od vrste posega v objekt.

1. Vzdrževalna dela in manjša rekonstrukcija

  • Tehnični pregled: ni potreben

  • Uporabno dovoljenje: ni potrebno

  • Primeri: menjava stavbnega pohištva, nova fasada, popravila strehe, manjša prestavitev notranjih sten.

2. Rekonstrukcija obstoječega objekta (večja prenova)

  • Tehnični pregled: ni potreben (za nezahtevne objekte)

  • Uporabno dovoljenje: je potrebno, če so se z deli spremenile tehnične lastnosti objekta (konstrukcija, zmogljivost, funkcija...)

Uporabno dovoljenje se pridobi z vlogo na upravni enoti in gre za enak postopek, kot pri novogradnji

Pomembno:

Čeprav ima hiša že hišno številko in prejšnje uporabno dovoljenje, se po posegih, ki spreminjajo osnovne lastnosti objekta (npr. statiko, nosilne stene, instalacije), pridobiva novo uporabno dovoljenje za rekonstruirani del stavbe.

Ali je uporabno dovoljenje potrebno samo v posebnih primerih?

Da, uporabno dovoljenje ni potrebno v vseh primerih, ampak le v določenih, ki so jasno opredeljeni z zakonodajo.

Kdaj je uporabno dovoljenje potrebno?

Uporabno dovoljenje se mora pridobiti, če:

  • je bil objekt rekonstruiran na podlagi gradbenega dovoljenja,

  • se je objektu spremenila namembnost (npr. iz stanovanjske v poslovno enoto).

Kdaj uporabno dovoljenje ni potrebno?

Uporabno dovoljenje ni potrebno, če:

  • gre za redna vzdrževalna dela,

  • gre za manjšo rekonstrukcijo,

  • objekt ni pridobil novih tehničnih značilnosti,

  • se namembnost objekta ni spremenila.

100



Prenova hiše brez gradbenega dovoljenja

Kdaj pri prenovi hiše ni potrebno gradbeno dovoljenje – in kdo o tem odloča?

Gradbenega dovoljenja ne potrebujete, kadar gre za:

Redna vzdrževalna dela

To so posegi, ki ne spreminjajo konstrukcije ali namembnosti objekta, npr.:

  • menjava strešne kritine,

  • menjava vhodnih vrat in oken brez povečanja odprtin,

  • obnova fasade,

  • zamenjava inštalacij znotraj objekta.

 Manjša rekonstrukcija

To so posegi, ki rahlo posegajo v konstrukcijo, vendar ne poslabšajo njene stabilnosti in ne povečujejo gabaritov, npr.:

  • delna odstranitev predelnih sten,

  • manjše dozidave brez vpliva na statiko,

  • spremembe, ki zahtevajo soglasje strokovnjaka, ne pa gradbenega dovoljenja.

Kdo odloči, ali potrebujete gradbeno dovoljenje?

O tem odloča:

  • projektant oz. pooblaščeni strokovnjak (arhitekt ali gradbeni inženir), ki oceni naravo posega in ga ustrezno opredeli v skladu z zakonodajo,

  • Ali upravna enota, v primeru dvoma ali zaprosila za mnenje.

Za večje posege je pogosto potreben tudi uraden pravni ali strokovni zapis, s katerim se potrdi, da za vaš poseg ni potrebno gradbeno dovoljenje.

Priporočilo:

Vedno se posvetujte z usposobljenim strokovnjakom, saj se meje med vzdrževalnimi deli, manjšo rekonstrukcijo in rekonstrukcijo lahko hitro prestopijo – s tem pa se spremeni tudi zakonska obveznost pridobitve dovoljenja.

PP-Prenova-Slika-vrata

cta-img

E-vodnik za preudaren nakup oken

Pridobite odgovore na 11 najpomembnejših vprašanj pri izbiri novih oken za vaš dom.

Ali moraš tudi pri obnovi brez gradbenega dovoljenja prijaviti gradbena dela na upravno enoto?

Če na objektu izvajate posege naveden v prejšnji točki, gradbena dela ni potrebno prijaviti na upravno enoto.  Prijavi se samo gradbena dela, če je za njih izdano gradbeno dovoljenje.

Ali je smiselno narediti načrt prenove tudi če gre za poseg brez gradbenega dovoljenja  in zakaj?

Prenova hiše ni nič manj zahteven projekt kot novogradnja – pogosto je celo bolj zapletena. Zato je temeljit načrt prenove za vzdrževalna dela ali manjšo rekonstrukcijo pomemben, ni pa nujen. Kljub temu se na koncu izkaže kot dobra investicija.

Zakaj je načrt koristen?

  1. Izognete se nepredvidenim stroškom in zamudam
    Brez natančnega načrta lahko hitro pride do napak, zamud in dodatnih stroškov. Dela se lahko podvajajo, materiali narobe naročijo, ali pa gradbeniki čakajo na odločitev naročnika.

  2. Zmanjšate tveganje napačnih odločitev
    Mnoge napake se zgodijo že pri prvih odločitvah – recimo pri določitvi višine tlaka, izbiri ogrevalnega sistema ali odpiranju predelnih sten. Načrt omogoča pravočasno vključitev strokovnjakov, ki te napake preprečijo.

  3. Boljši izkoristek prostora in večja funkcionalnost
    Arhitekt ali notranji oblikovalec lahko pomaga iz obstoječega tlorisa iztisniti več – boljšo osvetlitev, več shranjevalnega prostora ali boljši pretok prostorov.

  4. Usklajevanje z zakonodajo in dovoljenji
    Jasno definiran načrt prenove vam omogoča, da že vnaprej veste, ali potrebujete gradbeno dovoljenje ali res lahko prenavljate brez. Tako se izognete morebitnim kršitvam.

Kaj naj vključuje dober načrt prenove?

  • Oceno trenutnega stanja objekta

  • Seznam potrebnih del (statika, inštalacije, fasada, okna ipd.)

  • Proračun in časovni plan

  • Vključenost strokovnjakov (arhitekt, projektant, nadzornik)

  • Vizualizacije prostorov (po želji in potrebi)

Nasvet:

Načrt prenove ni strošek, temveč naložba. V fazi papirjev stanejo popravki nekaj evrov, med izvedbo pa lahko pomenijo tisoče. Zato si vzemite čas, vključite strokovnjake in si prenovo olajšajte že na začetku.

Na kaj morate biti nujno pozorni, če se lotite prenove brez strokovnjakov, npr. arhitekta?

Čeprav se prenove lahko lotite sami, je ključno, da najprej dobro poznate svoje bivalne potrebe in navade. Natančno preučite prostor, ki ga prenavljate – kako je osvetljen, kaj vam v njem ustreza in kaj ne. Prav tako morate imeti osnovno tehnično znanje ali biti pripravljeni pridobiti ustrezne informacije. Brez jasnega načrta in dobre priprave prenova redko uspe.

Kaj je pomembno, ko se prenove lotite sami?

Kadar se prenove lotite sami, je pomembno, da ste vztrajni in imate jasno predstavo o tem, kaj želite doseči. Če se vaše želje pogosto spreminjajo, je smiselno razmisliti o strokovni pomoči, saj vas bo arhitekt znal usmerjati in pojasniti, zakaj nekatere rešitve niso izvedljive. Ključno je tudi, da se dobro informirate o gradbenih in načrtovalskih postopkih – danes je veliko kakovostnih virov brezplačno dostopnih na spletu. Poleg znanja pa prenova zahteva tudi dovolj časa, zato se je ne lotevajte, če ste časovno omejeni. Dobro pripravljen domači načrt naj vključuje jasno vizijo, realna pričakovanja, osnovno tehnično razumevanje ter pripravljenost na dodatno učenje.

Slavik-Ptuj38

Uporabi orodje za pravo izbiro stavbnega pohištva!

Aktivnosti pred začetkom prenove brez gradbenega dovoljenja

Ali je smiselno narediti popis del in materialov, tudi če ne potrebujemo dokumentacije?

Da, vsekakor je smiselno pripraviti popis vseh potrebnih del in materialov, tudi če dokumentacija uradno ni potrebna. Popis omogoča boljši pregled nad obsegom prenove. Ker smo pogosto omejeni s proračunom je dobro vedeti ali so naša okna še dobra ali jih je bolje zamenjati? Načrt služi tudi kot osnova za pridobivanje primerljivih ponudb izvajalcev ter pomaga pri grobi stroškovni oceni projekta. Če ne sodelujete z arhitektom, lahko popis pripravi izkušen projektant, gradbeni nadzornik ali ga sestavite sami s pomočjo preverjenih virov – vendar je v tem primeru priporočljivo, da ga pred izvedbo pregleda strokovnjak.

Kdaj pride merilec izmeriti okenske odprtine?

  1. Če se zamenjajo obstoječa okna z novimi enakih dimenzij
    Merilec lahko pride na izmero, ko so stara okna še vedno vgrajena. Na podlagi obstoječega stanja izmeri potrebne dimenzije za nova okna.

  2. Če so predvidene spremembe velikosti oken (npr. poenotenje podobnih odprtin)
    V tem primeru morajo biti zidne odprtine že pripravljene na končno mero – obdelane, zaglajene in ustrezno zaključene. Alternativno se lahko z izbranim proizvajalcem oken dogovorite, da vam svetujejo pri pripravi odprtin, pri čemer merilec morda niti ni potreben.

V vseh primerih je priporočljivo, da so odprtine čim bolj natančno pripravljene, saj to zagotavlja boljši rezultat montaže in manj težav pri prilagajanju oken.

PP-Prenova-Slika-9

meritve-r

Brezplačne izmere?

Kliknite za brezplačno svetovanje, izmere na objektu ali ponudbo!

Začetek prenove brez gradbenega dovoljenja

Kako si tipično sledijo gradbena dela pri prenovi hiše brez gradbenega dovoljenja?

Če poseg po veljavnem Gradbenem zakonu (GZ-1) sodi med manjše rekonstrukcije, ki ne zahtevajo gradbenega dovoljenja, dela kljub temu potekajo po ustaljenem strokovnem zaporedju:

  • Izbira arhitekta ali projektnega biroja – priprava projektne dokumentacije (obstoječe stanje, predlog rekonstrukcije, novo stanje ipd.).
  • Pridobivanje soglasij in mnenj – če so ta potrebna glede na veljavne predpise in občinske akte.
  • Določitev nadzornika in odgovornega vodje del – čeprav GD ni potreben, zakon določa obveznost sodelovanja pooblaščenih strokovnjakov.
  • Pripravljalna in rušitvena dela – odstranitev dotrajanih delov stavbe oziroma priprava na rekonstrukcijo.
  • Gradbena faza 3 do 5 – izvedba grobih gradbenih del (faza 3), napeljave in instalacij (faza 4) ter končna obdelava prostorov za vselitev (faza 5).

Pozor: Če poseg vključuje konstrukcijske spremembe (npr. rušitev nosilnih sten, spremembo volumna objekta), to ni več manjša rekonstrukcija – v takih primerih je gradbeno dovoljenje nujno in je treba projekt voditi skladno z zakonodajo.

V obeh primerih pa je sodelovanje strokovnjaka gradbene stroke priporočljivo ali celo zakonsko zahtevano, tudi če gradbeno dovoljenje ni potrebno.

Ali lahko dodaš toplotni fasadni plašč brez gradbenega dovoljenja?

Da, v večini primerov lahko toplotno fasado namestite brez potrebe po gradbenem dovoljenju, saj takšna dela spadajo pod tako imenovana vzdrževalna dela na objektu. Med ta dela sodijo:

Toplotnoizolacijski fasadni sistem se v tem primeru smatra kot izboljšava energijske učinkovitosti objekta, kar je celo zaželeno z vidika nacionalne energetske politike in trajnostne gradnje.

Priporočilo:

Če z dodatkom izolacije spreminjate višino objekta, posegate v konstrukcijo, ali pa se objekt nahaja v varovanem območju (kulturna dediščina, naravni park ipd.), boste morda potrebovali soglasje ali celo gradbeno dovoljenje. Zato je pred začetkom priporočljivo preveriti pogoje na pristojni upravni enoti ali se posvetovati s strokovnjakom.

cta-img

E-vodnik za preudaren nakup oken

Pridobite odgovore na 11 najpomembnejših vprašanj pri izbiri novih oken za vaš dom.

Katera gradbena dela morajo biti nujno opravljena, preden pridejo montirati okna?

V primeru prenove objekta brez gradbenega dovoljenja, montaža oken poteka več ali manj znotraj obstoječih odprtin, saj ni dovoljen poseg v konstrukcijo stavbe ali bistveno povečanje dimenzij oken. To pomeni, da okna večinoma ohranjajo prvotne mere, kar poenostavi postopek, a hkrati zahteva natančno pripravo pred samo montažo.

1. Ustrezno pripravljene in obdelane odprtine

Odprtine za okna morajo biti:

  • strukturno stabilne, brez poškodb ali razpok,

  • čiste in ravne, da omogočajo natančno pritrditev novih oken,

  • brez gradbenih ostankov in ostankov starega okenskega okvira.

Ker pri prenovi brez gradbenega dovoljenja ni dovoljeno občutno povečevati odprtin, se nova okna običajno naročijo po obstoječih merah, z morebitnimi manjšimi prilagoditvami (npr. dodatna izolacija, širši okvir, odstranjen parapetni zid, ipd.).

2. Pripravljen in potrjen “meter-ris”

Gre za natančen izris odprtin, ki ga izvede izvajalec montaže oken. Ta dokument je ključen, saj zagotavlja:

  • pravilno naročilo oken po meri,

  • usklajenost z obstoječimi razmerami,

  • preprečevanje napak pri montaži.

3. Omogočen dostop do objekta

Tudi pri prenovah je pomembno zagotoviti ustrezen dostop za montažno ekipo. Če gre za večje ali težje zasteklitve (npr. balkon, panoramske stene), je morda potrebna strojna montaža, zato mora biti:

  • dostop do objekta utrjen in prehoden,

  • omogočeno manevriranje z manjšimi stroji ali dvigali,

  • zagotovljena varnost pri delu.

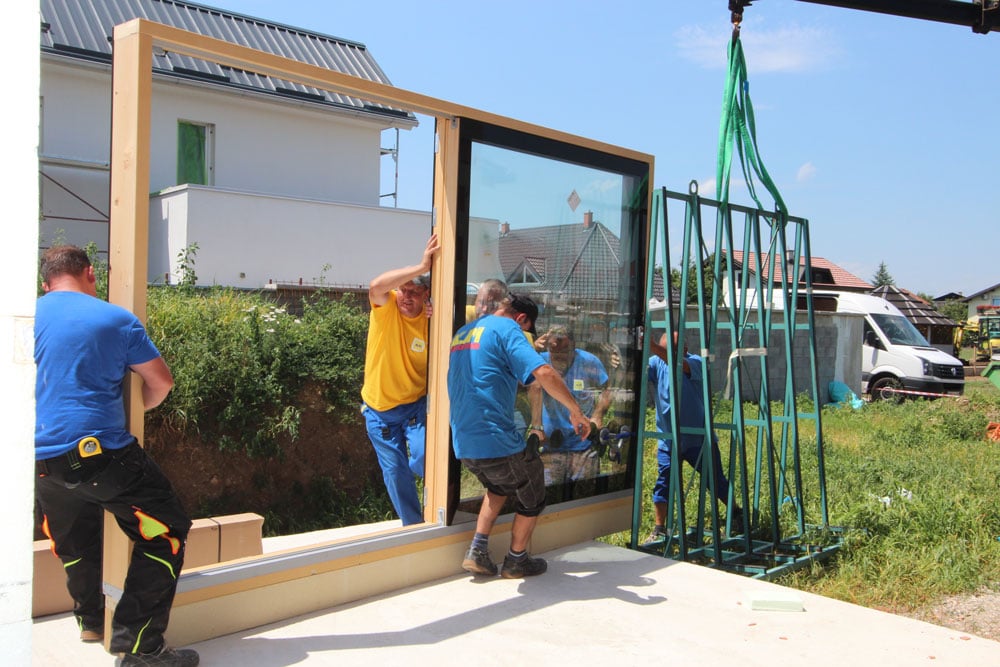

PP-Prenova-Slika-10

Prenova hiše brez gradbenega dovoljenja zaključena

Ali je kaj posebnega, kar moramo opraviti ali biti pozorni, ko zaključimo prenovo hiše brez gradbenega dovoljenja? Če ja, zakaj?

Da – tudi če prenavljate hišo brez gradbenega dovoljenja, je pri zaključku del pomembno upoštevati nekaj ključnih vidikov.

Čeprav zakon ne zahteva uradne prijave zaključka del (ker ne gre za gradnjo, ki bi posegala v konstrukcijo objekta), to ne pomeni, da lahko kakovost izvedbe postane drugotnega pomena. Nasprotno – ker se dela izvajajo brez formalnega nadzora gradbene uprave, je še toliko bolj pomembno, da:

1. Vsa dela izvedejo usposobljeni izvajalci

  • Dela morajo biti izvedena strokovno in skladno z gradbenimi standardi.

  • Napačna izvedba lahko povzroči tveganja za varnost, toplotne izgube, zamakanje, slabo zračenje ipd.

  • V primeru napak pri izvedbi nosite vso odgovornost kot investitor.

2. Upoštevate tehnične smernice in predpise

  • Čeprav ne potrebujete dovoljenja, še vedno veljajo zakonodajni okviri, kot so npr. energetski predpisi, zaščita pred požarom, toplotna izolacija, gradbeni standardi ipd.

  • Ob morebitni kasnejši prodaji ali legalizaciji objekta, bo potrebno dokazati, da je bila prenova izvedena v skladu s pravili stroke.

 3. Ohranite dokumentacijo o izvedenih delih

  • Shranite račune, opise del, fotografije pred in po prenovi ter izjave izvajalcev.

  • To vam pride prav v primeru morebitnih reklamacij, zavarovalniških zahtevkov, ali vrednotenja nepremičnine v prihodnosti.

4. Poskrbite za vizualni in funkcionalni zaključek

  • Ne pozabite na detajle zaključnih slojev, kot so okenske police, zaključni profili, stik med fasado in stavbnim pohištvom.

  • Vizualni videz je pomemben za vrednost in trajnost objekta.

Zaključek:
Čeprav za prenovo ni bilo potrebno gradbeno dovoljenje, je vaša odgovornost, da so vsa dela opravljena kakovostno, varno in v skladu s predpisi. Tako se izognete morebitnim težavam v prihodnosti in hkrati ohranite ali celo zvišate vrednost svoje nepremičnine.

PP-Prenova-Slika-11

katalog-nova-naslovnica

Za pomoč pri izbiri pravega okna naj vam bo v pomoč naš katalog prodajnega progama

Prenesi

Kaj je z energetsko izkaznico?

Energetska izkaznica je uradni dokument, ki prikazuje, kako energetsko učinkovita je stavba.

Potrebujete jo, če:

  • stavbo ali stanovanje prodajate ali

  • ga oddajate v najem.

Izkaznica kupcu ali najemniku pokaže, koliko energije stavba porabi, kar vpliva na stroške bivanja in okoljski vpliv. Večja učinkovitost pomeni nižje stroške ogrevanja in hlajenja.

Prenova stanovanja v bloku ali stari meščanski hiši

Ali potrebujemo kakšno dokumentacijo ali dovoljenja za prenovo stanovanja v bloku?

Da – odvisno od obsega prenove.

Gradbeno dovoljenje je potrebno, če:

  • posegate v konstrukcijo (nosilne stene, stropove)
  • združujete ali delite stanovanja,
  • spreminjate namembnost prostorov.

V tem primeru potrebujete tudi:

  • soglasje etažnih lastnikov,

  • vlogo na upravni enoti za pridobitev gradbenega dovoljenja.

Dovoljenje ni potrebno, če gre za vzdrževalna dela kot so:

  • Menjava talnih oblog (parket, keramika, laminat, vinil …)

  • Obnova ali zamenjava kopalnice (keramika, sanitarna oprema, vodovodne cevi znotraj stanovanja)

  • Obnova kuhinje

  • Menjava ali obnova notranjih nenosilnih sten (knauf)

  • Menjava oken ali vhodnih vrat, če ne povečujete odprtin

  • Menjava notranjih vrat

  • Zamenjava ali posodobitev električne napeljave znotraj stanovanja

  • Menjava vodovodnih ali ogrevalnih cevi v stanovanju

  • Slikopleskarska dela (pleskanje, kitanje)

  • Menjava radiatorjev brez spreminjanja sistema

  • Menjava klime ali prezračevanja, če ne posegate v skupne dele stavbe

  • Manjša popravila fasade znotraj lastniške enote (npr. balkon)

  • Montaža pohištva, vgradnih omar, kuhinjskih elementov

Nasvet:

Pred prenovo se posvetujte z upravnikom ali strokovnjakom, da preverite, ali načrtovana dela zahtevajo dovoljenje.

PP-Prenova-Slika-12

Kaj potrebujemo, če želimo v stanovanju podreti steno, zagraditi vrata ali narediti novo odprtino?

Če želite v stanovanju:podreti steno, zapreti obstoječa vrata, ali narediti novo odprtino,
Je ključno, ali gre za nosilno ali nenosilno steno.

Če gre za nenosilno steno:

  • gradbeno dovoljenje ni potrebno, priporočljivo pa je mnenje strokovnjaka, da potrdite, da ne gre za konstrukcijsko nosilni element.

Če gre za nosilno steno (tudi delno):

To spada pod t. i. manjšo rekonstrukcijo, če odprtina ne presega 1/3 površine konstrukcijskega elementa in ni širša od 2 metrov.
V tem primeru potrebujete:

  • mnenje ali soglasje pooblaščenega gradbenega strokovnjaka,

  • statiko oziroma izračun vpliva posega na konstrukcijo.

V primeru večjih odprtin in posegov potrebujete gradbeno dovoljenje in soglasje etažnih lastnikov, saj gre za poseg v konstrukcijo objekta.

Nasvet: Preden se odločite za rušitev ali preboje, se posvetujte s statikom ali gradbenim inženirjem. Napačen poseg v nosilno steno lahko ogrozi stabilnost celotne stavbe.

Ali je smiselno imeti načrt za prenovo stanovanja in zakaj?

Pri celostni prenovi stanovanja se kakovosten načrt izkaže kot pravi “varčevalni ukrep”, čeprav mnogi oklevajo zaradi dodatnega stroška. Premišljeno načrtovanje vam namreč omogoča optimalen izkoristek prostora, usklajen videz in boljši nadzor nad stroški ter potekom del.

Zato priporočamo sodelovanje z arhitektom, ki s strokovnim znanjem in izkušnjami poskrbi, da je prenova učinkovita, estetska in skladna z vašimi željami.

Prednosti sodelovanja z arhitektom:

  • Strokovno svetovanje in idejna zasnova: Arhitekt prisluhne vašim željam in jih prevede v funkcionalne, estetsko dovršene rešitve, na katere sami morda ne bi pomislili.

  • Načrti za prenovo: Pripravi podrobne načrte za novo razporeditev prostorov in vse potrebne inštalacije (elektrika, vodovod, ogrevanje ipd.). Delo  izvajalcev poteka planirano in brez napak ter vmesnih sprememb, kar je najdražje.

  • Oprema in materiali: Po želji izdela načrt notranje opreme, določi stavbno pohištvo, da ustreza zunanjemu videzu bloka, hkrati pa vašemu notranjemu ambientu, določi materiale za talne, stenske in stropne obloge ter svetila. Poseben izziv predstavljajo stare večstanovanjske hiše pod spomeniškim varstvom, kjer je potrebno ustvariti moderna, energetsko varčna starinskia okna za prenovo kulturne dediščine  ter pogosto tudi dvokrilnih vhodna vrata.

  • 3D vizualizacije: Možna je tudi izdelava 3D izrisov, ki omogočajo boljši občutek za prostorsko zasnovo in izgled prenovljenega doma.

  • Popis del in predvideni stroški: Arhitekt lahko pripravi tudi popis del in materialov ter okvirno oceno stroškov izvedbe, kar olajša komunikacijo z izvajalci.



PP-Prenova-Slika-13

katalog-nova-naslovnica

Katalog AJM prodajnega programa

Spoznajte AJM prodajni program in si izberite svojo rešitev, izdelano po vaših željah!

Aktivnosti pred prenovo stanovanja

Ali moramo sostanovalce obvestiti o delih?

Da, v določenih primerih morate obvestiti sostanovalce in pridobiti njihovo soglasje in sicer:

  • V primeru večjih prenov (npr. rušenje zidov, posegi v skupne dele stavbe ali nosilne konstrukcijske elemente) je zakonsko potrebno pridobiti soglasje vseh etažnih lastnikov. To pomeni, da morate sklicati zbor lastnikov in predstaviti predvidene posege. Po potrebi se pripravi zapisnik in pridobi pisna soglasja.

  • Kdaj: Pred začetkom takšnih del.

  • Kje in kako: Obvestilo o zboru se običajno objavi na oglasni deski v bloku, pošlje po e-pošti ali dostavi v poštne nabiralnike. Priporoča se tudi vnaprejšnji pogovor predstavnikom etažnih lastnikov.

Za manjša obnovitvena dela znotraj vašega stanovanja, npr. menjava talnih oblog, pleskanje, menjava oken brez širjenja odprtin, obvestilo sosedom ni zakonsko obvezno, je pa vljudno in priporočljivo, saj lahko prepreči nesporazume (zlasti zaradi hrupa).

Kdaj pridejo na izmero AJM oken?

  • Merilec lahko opravi izmero, ko so obstoječa okna še vedno vgrajena in se okenske odprtine ne bodo spreminjale.  V tem primeru se pogosto zastavi vprašanje, če boste imeli zaradi prenove manjša okna?
  • Če se s proizvajalcem oken dogovorite, da boste okenske odprtine pripravili in obdelali na ustrezno mero, potem merilec ni potreben.

Priporočilo:

Za zagotovitev natančne vgradnje je priporočljivo, da so odprtine ustrezno pripravljene na končne mere ter tehnično pravilno obdelane in zaglajene.

meritve-r

Brezplačne izmere?

Kliknite za brezplačno svetovanje, izmere na objektu ali ponudbo!

Začetek prenove stanovanja

Katera so najpogostejša gradbena opravila pri prenovi stanovanja v bloku in kako si sledijo?

Prenova stanovanja v večstanovanjskih stavbah poteka po določenem zaporedju, ki omogoča pregledno izvedbo in usklajevanje različnih izvajalcev. Čeprav se lahko natančna opravila razlikujejo glede na obseg in kompleksnost projekta, običajno prenova vključuje naslednje faze:

  • Rušitvena, odstranitvena in rekonstrukcijska dela

Vključujejo odstranjevanje obstoječih talnih in stenskih oblog, rušenje nenosilnih sten, odstranitev starih inštalacij ter pripravo prostora za nadaljnjo obnovo.

  • Inštalacijska in obrtniška dela

V tej fazi se izvedejo vse potrebne strojne in elektroinštalacije (elektrika, vodovod, ogrevanje, prezračevanje ipd.). Sledijo obrtniška dela, kot so mavčnokartonske predelne stene, ometi, izravnave in priprave površin.

Po končanih grobih delih sledijo finalna dela:

  • polaganje talnih oblog,
  • montaža vrat in oken (če še ni bila izvedena),
  • slikopleskarska dela,
  • vgradnja sanitarne opreme,
  • končna montaža luči, stikal, pohištva in druge notranje opreme.

Kdaj pridejo montirati okna pri prenovi stanovanja v bloku?

Če gre za  prenovo, ki vključuje tudi nove omete ali estrihe:

  • Okna pridejo vgraditi pred prenovo ometov in estrihov.
  • Odprtine morajo biti ustrezno pripravljene in obdelane.
  • Pripravljen mora biti t. i. meter-ris (višinske kote in referenčne točke).

Hotel_Maribor_AJM-(1)1

Če gre zgolj za enostavno menjavo oken (brez drugih gradbenih del) in se odprtine ne spreminjajo:

  • Menjava je hitro izvedena, brez večjih posegov.
  • Monterji pridejo, ko so obstoječa okna še vgrajena.
  • Stara okna demontirajo in takoj vgradijo nova.
  • Ni potrebe po predhodni pripravi odprtin.
  • Umazanije je minimalno in prostor je hitro znova uporaben.

Ali je po montaži oken treba še kaj narediti?

Da, po montaži oken je nujno opraviti končni pregled in prevzem del, saj s tem zagotovimo, da so bila okna pravilno in kakovostno vgrajena.

Kaj je priporočljivo preveriti po montaži?

  • Kakovost vgradnje – ali so okna ravno in stabilno vgrajena, brez poškodb.

  • Tesnjenje in spoji – preveri se, ali so vsi stiki med oknom in zidom pravilno zatesnjeni, še posebej pri energetsko varčni (RAL) montaži.

  • Usklajenost z načrti – če je bila montaža del večje prenove z izdelano projektno dokumentacijo, je pomembno preveriti, ali je bila izvedba skladna s predvidenimi tehničnimi rešitvami.

  • Delovanje oken – preveri se odpiranje, zapiranje, okovje, tesnost, vsa gibljiva okenska krila in zračenje. Na voljo je prezračevanje s pomočjo okenskega okvirja, prezračevanje s pomočjo kljuke ali prezračevanje z vzporednim odmikom.

Pomembno:

Pomembno je, da morebitne pomanjkljivosti zabeležite takoj ob prevzemu, saj se le tako lahko uveljavlja garancija ali odprava napak v okviru pogodbenih pogojev.

Zaključek prenove stanovanja

Ali po končani prenovi stanovanja sledijo še kakšni postopki?

Če je bilo za prenovo stanovanja potrebno gradbeno dovoljenje, boste po zaključku del potrebovali še uporabno dovoljenje.

Če gradbeno dovoljenje ni bilo potrebno, potem ni več nobenih dodatnih postopkov – čas je, da uživate v svojem na novo prenovljenem stanovanju!

Hotel_Maribor_AJM-(4)1



Niste prepričani kakšna okna so prava za vas?

Izberite popolna okna za vaš dom s pomočjo našega interaktivnega orodja. V le nekaj minutah boste prejeli prilagojena priporočila za izbiro oken, ki ustrezajo vašim potrebam in estetskim željam.
